哪些项目需要做水土保持方案?
根据《中华人民共和国水土保持法》,在山区、丘陵区、风沙区以及水土保持规划确定的容易发生水土流失的区域,开办可能造成水土流失的生产建设项目,生产建设单位应当编制水土保持方案。包括房地产、市政工程、交通工程、水利工程、矿山、线性工程等。
水土保持主要工作内容是什么?
主要包括:水土保持方案报告书/报告表编制、水土保持监测、水土保持设施竣工验收、水土流失防治措施设计、水土保持措施落实、弃渣场管理、表土剥离与保护、排水与拦挡工程、植被恢复等内容。
水土保持整体工作流程?
委托单位编制水土保持方案
↓
报水行政主管部门审批
↓
开展水土保持施工监测
↓
完成水土保持措施建设
↓
组织水土保持设施验收
↓
验收备案/报备
水土保持方案编制要求及流程?

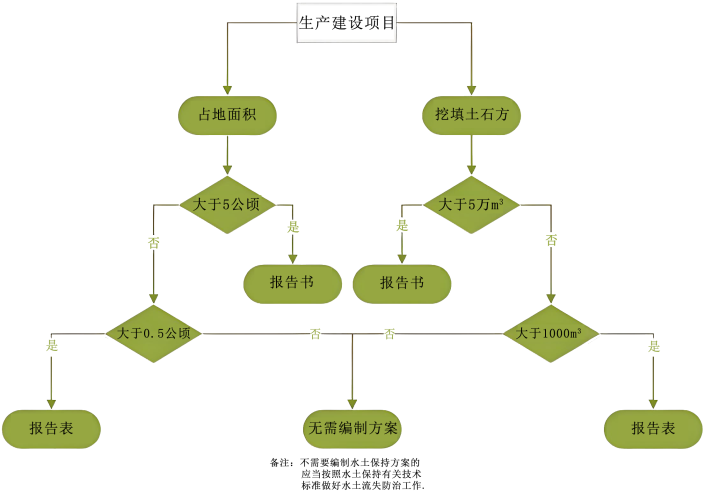

报告书(表)的划分依据: 根据《生产建设项目水土保持方案管理办法》征占地面积在5公顷以上或者挖填土石方总量在5万立方米以上的生产建设项目应当编制水土保持方案报告书。征占地面积在0.5公顷以上、不足5公顷或者挖填土石方总量在1000立方米以上、不足5万立方米的项目编制水土保持方案报告表。

水土保持监测要求及流程?
根据编写的水土保持监测实施方案,参照《生产建设项目水土保持监测与评价标准》(GBT51240-2018)等规范的要求,结合项目区的自然条件,在施工进度安排的基础上开展水土保持监测工作。定期巡查现场,开展水土保持监测工作,收集整编监测数据,编写水土保持监测意见书;按季度提交水土保持监测季度报告,若工期大于3年,则还需按年提交水土保持监测年度报告,并对其进行公示;配合各级部门开展水土保持监督检查工作。待项目完工,水土流失防治目标达标后,编制完成《水土保持监测总结报告》,并协助建设单位完成自主验收工作。
| 分类维度 | 适用情形 | 监测工作内容 | 应提交成果 |
|---|---|---|---|
| 长周期项目 | 监测周期大于 3 年 | 全过程跟踪扰动范围、土石方动态、流失量、措施成效、植被恢复、汛期隐患排查 | 监测实施方案、季度报告、年度报告、验收总结报告 |
| 短周期项目 | 监测周期小于 3 年 | 按施工阶段开展常态化监测,重点把控施工扰动、临时防护、主体水保措施落实 | 监测实施方案、季度监测报告、竣工监测总结报告,无需编制年度报告 |

水土保持设施验收要求及流程?
根据《水利部关于加强事中事后监管规范生产建设项目水土保持设施自主验收的通知》(水保 〔2017〕365号)、《开发建设项目水土保持设施验收技术规程》(GBT22490-2008)、《生产建设项目水土保持设施验收技术标准》等相关法律法规。依法编制水土保持方案报告书的生产建设项目投产使用前,生产建设单位应当根据水土保持方案及其审批决定等,组织第三方机构编制水土保持设施验收报告。水土保持设施验收报告编制完成后,生产建设单位应当按照水土保持法律法规、标准规范、水土保持方案及其审批决定、水土保持后续设计等,组织水土保持设施验收工作,形成水土保持设施验收鉴定书,明确水土保持设施验收合格的结论。水土保持设施验收合格后,生产建设项目方可通过竣工验收和投产使用。
往期案例

商务合作
合作对象
- 1、拥有水利、生态环境、自然资源、住建、农业农村等行政部门人脉资源。
- 2、手握各地政府平台公司、城投公司、园区开发企业资源。
- 3、具备水土保持方案、水土保持监测、水土保持验收相关业务市场渠道。
- 4、拥有工程项目前期咨询、环评、水资源论证等相关行业资源。
- 5、工程咨询同行、项目居间人、项目对接团队均可合作。
合作模式
- 1、个人或团队依托我司资质承接水土保持全流程业务,结算高额项目提成。
- 2、我方全程负责技术编制、图纸绘制、评审对接、报审协助等全部技术工作。
- 3、灵活合作模式,区域代理、项目分成、长期战略合作均可洽谈商议。
